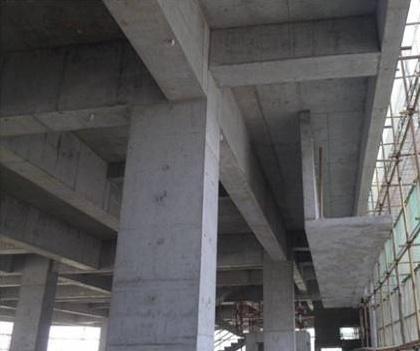

局部框架柱托梁换柱加固监测方案

发布时间:2023-12-25 17:20:05人气:

  托梁换柱施工方法:

  (一)施工工艺流程

  放线-→钢支顶施工- +待置换框架柱卸载- +拆除待置换混凝土框架柱- +置换 框架柱钢筋混凝土施工-→置换框架柱混凝土养护、修整-→拆除卸载支顶- +完成施工。


  (二)施工方法

  1、放线:按施工图纸放出各层所在置换柱位置的纵横向轴线;根据轴线放出卸载钢构件的支顶位置,并由专业测量人员进行复核、记录。

  2、按被置换框架柱所承受的荷载进行各层钢支顶设计,本方案按典型框架柱一-5/D部位框架柱进行设计:按设计要求进行钢支顶施工。

  (1) 5/D部位框架柱的钢支顶施工设计

  5/D轴框架柱卸载方案设计施工图如下:

  2、5/D 轴框架柱卸载置换施工

  (1)施工顺序:安装首层千斤顶卸载钢支顶,首层卸载- +安装首层安全支顶,安全支顶底座灌浆- +安装上一层千斤顶卸载钢支顶,上- -层卸载- +如此自下层至上层进行,直至到最高层- +待置换框架柱拆除- + 置换框架柱钢筋混凝土施工- +置换框架柱修整,养护_→自.上至下拆除千斤顶卸载钢支顶和安全支顶。

  (2)千斤项卸荷要求:千斤项卸载时,各荷载平均分10级逐级进行卸荷,各层卸载点按级轮流循环卸载或同时卸载,各级段卸荷时间间隔控制为10分钟。

  (3)卸载时位移观测:由专人使用光学水准仪与经纬仪进行观测。观测方法如下:各层在通过要置换框架柱的梁上和该框架柱上部设置沉降位移观测点(每条梁不少于2个,柱一个)。施工开始前进行首次观测并做好观测记录;加固施工卸载时每加--级荷载观测一-次,并将观测到的梁绕度值和框架柱位移变化及时汇报给现场施工负责人,梁绕度值和框架柱位移最大值不得超过梁净跨1/250;卸载完成后在置换框架柱混凝土期间每4小时观测一次,当绕度值和框架柱位移最大值超过梁净跨1/250 时,检查千斤顶压力表读数,加大支顶力(或增加支顶数)将梁变形进行项回修正。

  卸载钢支顶的设计验算

  本方案按典型框架柱一-5/D 部位框架柱进行设计验算。

  (一)框架柱所承受的整向荷载

  框架柱所承受的竖向荷载如下表( 荷载单位为kg);

  质量保证措施

  1、浇灌混凝土采用早强型自密实混凝士,掺加高强高坍免振自流平外加剂,混凝土强度等级为C30.

  2、为使方便混凝土浇灌和框架柱顶混凝土浇筑不留死角,在框架柱顶、框架梁下处柱模板留设浇灌口,呈漏斗型,尺寸要求如下图所示。

  湿凝土浇灌漏斗口剖面图.

  3、钢筋焊接焊缝表面光滑平整、平缓过渡,弧坑应饱满。根据钢筋级别、直径、接头形式和焊接位置,选择适宜焊条直径和焊接电流,保证焊缝与钢筋熔合良好。

  4、模板系统材料规格要- -致、表面平整,并具有足够的强度和刚度。

  5、模板拆除后要及时进行混凝土养护,养护时间不小于7天。

  6、在置换框架柱混凝土强度达到C20以上时,方可凿除浇灌漏斗口突出部分混凝土。

  施工安全措施

  1.施工现场要严格封闭,严禁无关人员进入场所,专设保安人员现场值班。

  2.托换框架柱施工卸载时,首先检查支项、垫板质量及是否安放到位,并直可靠。3.卸载施工必须严格按施工方案要求按层、分级、循环或同时进行施工。

  4.卸载施工过程中必须全程做好位移变形观测,若梁的绕度值和框架柱位移值发生明显变化时,须停止卸载施工:发现严重险情时,应及时通知作业人员撤离。

  5.当卸载完成后在置换施工时,若梁的绕度值和框架柱位移值发生变化大于梁静跨1/250时,应及时回项修正,确保结构安全。

  6.被置换框架柱凿除必须使用人工或小型电动凿毛机凿除:严禁采用风镐凿除,防止振动引起钢支项受力变化。
